Borgere og trafikanter på dele af Amager kan se frem til et noget bøvlet 2026 og dele af 2027. Energinet skal lægge højspændingskabler på tværs af Amager mellem H.C. Ørstedværket, Amager Koblingsstation og Amagerværket – og det vil kunne mærkes.
F.eks. forventes Artillerivej, Amagerbrogade og Holmbladsgade at blive spærret for biltrafik.

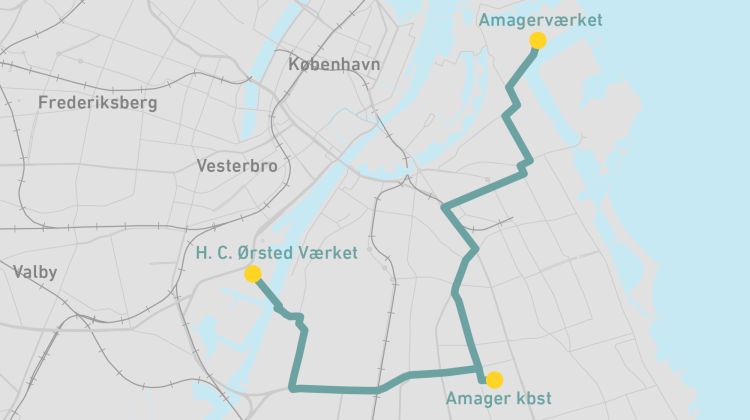

Baggrunden for det omfattende arbejde er et ønske om at styrke og forny elnettet i hele hovedstaden. Det gøres med to nye 132 kilovolt kabelforbindelser mellem H.C. Ørstedværket i Sydhavnen og Amager Koblingsstation midt på Amager og mellem Amager Kobling og Amagerværket.

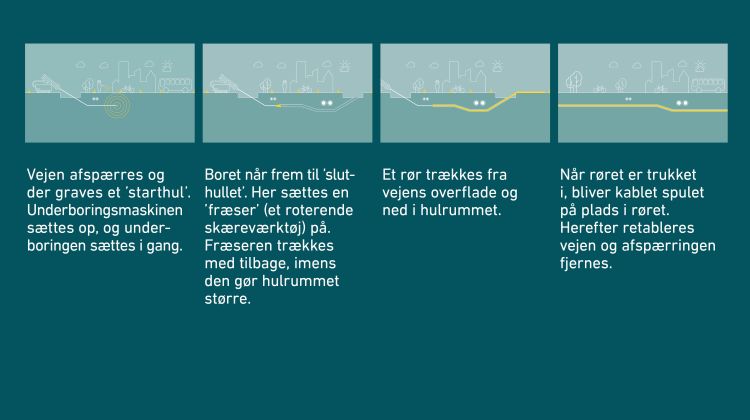

– Vi forsøger at tage størst muligt hensyn til natur, miljø og naboer i vores valg af linjeføring. Og så har vi valgt at underbore fremfor at lave en åben udgravning. Det er nemlig både hurtigere, fylder mindre og er meget nemmere at retablere bagefter, siger Thomas Pedersen, der er projektleder på projektet i Energinet.

Trods at man vil anvende underboring, vil arbejdet kunne mærkes. Energinets entreprenør NCC skal bruge en del plads til udstyr og materiel, når kablerne skal lægges i jorden.
Derfor forventer Energinet, at det er nødvendigt at spærre for biltrafikken blandt andet på en del af Amagerbrogade, Holmbladsgade og Artillerivej. Ligesom der vil være private indkørsler i villakvartererne ved Englandsvej og Irlandsvej, der bliver påvirket i det tidsrum man arbejder dér.
– Vi ved godt, at det kan være irriterende at være nabo til vores kabelarbejde, men vi bestræber os på at planlægge arbejdet så effektivt som muligt og med færrest mulige gener. Vi skal også nok informere på forhånd via e-boks, lokale medier, skiltning og uddele flyers til beboerne, understreger Thomas Pedersen.
Der kan være ligeledes være støj fra boremaskinen og andre tunge køretøjer. Arbejdet vil som udgangspunkt foregå i dagtimerne på hverdage. Hvis der foregår aften- og natarbejde, bliver det varslet i god tid på forhånd.
Kabelarbejdet forventes at gå i gang på Artillerivej langs Amager Fælled allerede fra uge 9, dvs. fra 23. februar.

Det vil være nødvendigt at spærre Artillerivej af for al trafik for at få nok plads til at udføre arbejdet. Området er gammelt militært øvelsesterræn, og derfor kan der ligge ammunitionsrester i jorden.
Det kræver en række sikkerhedsforanstaltninger som store sandsække og andet udstyr, der kræver ekstra plads. Inden der kan graves i jorden, skal den undersøges for mulige eksplosiver, som i givet fald skal uskadeliggøres først.
– Vi tager ingen chancer, når det gælder personsikkerhed. Det gælder både for de folk, der skal lave arbejdet, men det gælder også trafikanter i området. Derfor tager vi de nødvendige sikkerhedshensyn, der skal til for at kunne lave arbejdet sikkert og forsvarligt, påpeger Thomas Pedersen.
Kabelarbejdet rykker til det centrale Amager til sommer
I løbet af foråret forventes arbejdet at forsætte på Vejlands Allé. Samtidig bliver der lagt kabler på tværs af beboelsesområdet ved Nokken og ud til vandet, hvor de bliver forbundet med eksisterende kabler, der fører over til H.C. Ørstedværket.
Senere fortsætter arbejdet i villakvarteret i nærheden af Amager Koblingsstation, som kablerne skal forbindes med. Derfra skal der lægges kabler ind igennem det centrale Amager og videre ud til Amagerværket.
Planlægningen af disse strækninger er i fuld gang i tæt dialog med Københavns Kommune. Men uforudsete forhold kan dukke op, når man graver i jorden. Ligesom arbejdet også skal koordineres med andet anlægsarbejde. Derfor kan der ske ændringer undervejs.
Kilde: Energinet
