EnergiTop28. 11. 2025 | Allan Malmberg

Energinet dropper “først til mølle-princippet” – de grydeklare grønne projekter skal prioriteres

EnergiTop28. 11. 2025 By Allan Malmberg

Illustration: Energinet

Energinet gør nu op med “først til mølle-princippet” for at sætte fart i den grønne omstilling og hurtigst muligt få de mest grydeklare solcelleparker, vindmøller, batterianlæg eller storforbrugere tilsluttet elnettet.

Når nye store VE-produktionsanlæg og elforbrugende industrianlæg skal kobles til elnettet, ligger ansvaret hos Energibet. De skal for hvert enkelt projekt først screene og senere give tilladelse til, at anlægget kan blive koblet på elnettet. Screeningen er en foreløbig vurdering af, hvordan og hvornår det enkelte projekt kan blive sluttet til elnettet.

Flere og flere i denne størrelsesorden søger om at få koblet deres kommende anlæg på transmissionsnettet. Resultatet er lange ventetider på screening af projekter.

Derfor vil Energinet fra 2026 prioritere projekter, som lever op til konkrete krav om modenhed og udnytter det eksisterende elnet bedst muligt. Det skal især nedbringe ventetiden for de projekter, som er hurtigst og nemmest at få på nettet.

Først til mølle-princip er ikke længere gavnligt

I dag foregår screeninger hos Energinet ud fra et først til mølle-princip. Det betyder, at de netkunder, som har henvendt sig først, også er dem, der står først i køen til at blive screenet af Energinet.

Men tiden er løbet fra først til mølle-princippet, fordi der er så mange flere projekter i køen nu, og fordi projekterne er større og markant mere komplekse end før. Derfor er der behov for at indføre prioritering.

– Først til mølle-princippet er ikke længere gavnligt, hverken for den grønne omstilling eller for anlægsejerne. For det betyder, at man som netkunde med et modent projekt kan ligge længe i kø bag et projekt, der er langt mindre modent og som måske endnu ikke er meget andet end en idé på et PowerPoint-slide. Dermed bliver de mest modne projekters vej frem mod elektrificering eller grøn energiproduktion unødigt forsinket, og det er i sidste ende ensbetydende med en forsinkelse af den grønne omstilling, siger Kim Willerslev Jakobsen, direktør for Systemansvar i Energinet.

Krav til modenhed og udnyttelse af elnettet

Energinet har offentliggjort en ny model for prioritering af netkunder. Hensigten med den nye model er at skabe en hurtigere vej frem mod nettilslutning for de projekter, som er længst fremme, passer bedst til elnettet, og som derfor skubber den grønne omstilling hurtigst fremad.

Aktørerne kan komme med deres input pr. mail til prioriteringsmodellen inden 1. januar 2026. Energinet informerer desuden om den nye prioriteringsmodel på et webinar 11. december, hvor aktørerne også kan kommentere og stille spørgsmål.

Krav til modenhed

Til forskel fra i dag kommer en netkunde med den nye prioriteringsmodel kun ind i køen til screening af sit projekt, hvis projektet lever op til nogle minimumskrav for modenhed. Der kræves dokumentation for, at projektet som minimum har mulighed for at erhverve de arealer, hvor anlægget skal etableres.

I fremtiden kan “grydeklare” projekter blive behandlet hurtigere og dermed i sidste ende blive hurtigere tilsluttet eltransmissionsnettet. Foto: Allan Ringgaard

Der kræves derudover en tidsplan for projektet, hvor netkunden skal gøre rede for estimeret tidsforbrug til at opnå for eksempel lokalplans- og miljøtilladelser.

Et projekt, som overholder de nye krav til dokumentation for modenhed, bliver lukket ind i køen til screening. Hvis ikke kravene overholdes, kan netkunden indgå i en dialog med Energinet for om muligt at få dokumentationskravene på plads.

Kriterier for udnyttelse af elnettet

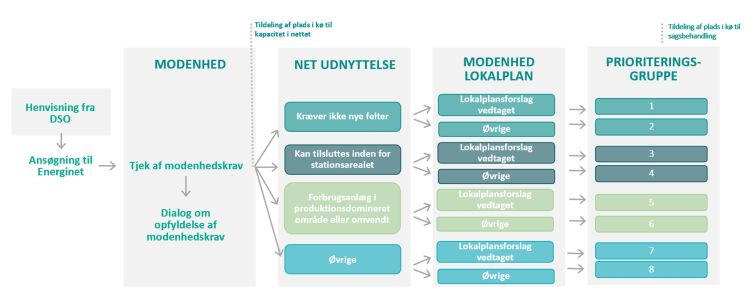

Hvis netkundens projekt lever på til minimumskrav for modenhed, kommer projektet ind i køen til screening i en af otte prioriteringsgrupper.

Projektets placering i en prioriteringsgruppe afhænger af, hvor godt projektet udnytter det eksisterende net, og om der er vedtaget et lokalplansforslag. Projekter, som er kommet langt i den kommunale myndighedsproces, prioriteres dermed over projekter, som ikke er kommet så langt.

Og projekter, der kræver mindre udbygning af elnettet, prioriteres over projekter, der kræver mere udbygning.

Aktørerne kan komme med input til den nye model indtil 1. januar. Den nye model implementeres 1. februar 2026. Den nye prioriteringsmodel er første skridt, og Energinet forventer derefter løbende ændringer og tiltag for at effektivisere processen frem mod nettilslutning yderligere.

Kilde: Energinet

Skrevet i: Energi, Top

Seneste nyt fra redaktionen

Randers træder i pedalerne: Stort cykelevent skal få flere op på cyklerne

EnergiFlåde27. 05. 2026

Torsdag den 28. maj kl. 15.30-18.30 er der cykelfest på Østervold, når Randers Kommune, lokal cykelproducent og kommunens cykelhandlere fylder pladsen med elcykler, cykelaktiviteter og inspiration til en lettere hverdag på to hjul. Eventet markerer starten på en fælles indsats for at styrke

VS Automatic er blevet en autoriseret elinstallatør rigere

BranchenytTop27. 05. 2026

1 år og 9 måneder. I så lang tid har Frederik Lykke Sørensen balanceret sit arbejde hos den horsensianske elinstallatør VS Automatic, sin installatøruddannelse hos Erhvervsakademi Dania og sit privatliv. Det har ikke været en let opgave. Som den nyudklækkede elinstallatør selv fortæller, skal

Skills Team Denmark 2026 er udtaget – holdet skal deltage i WorldSkills Shanghai

AktueltBranchenyt27. 05. 2026

Danmarks dygtigste fagatleter er netop udtaget til Skills Team Denmark 2026 og skal til september deltage i WorldSkills Shanghai 2026. 15 unge konkurrencedeltagere skal repræsentere de rød-hvide farver i 13 forskellige fag ved WorldSkills i Shanghai. - I SkillsDenmark er vi meget stolte over

Assens Kommune klar med sin 3 Døgns Beredskabsplan

AktueltEnergi27. 05. 2026

Hvordan tager kommunen hånd om beboerne på plejehjemmene, hvis strømmen forsvinder i flere døgn? Kan man som forælder i Assens Kommune regne med at få passet sine børn? Og hvordan bliver borgerne informeret om situationen, hvis internettet og mobilnettet er nede? Det er nogle af de spørgsmål, der

Tidligere Coop-topchef indtræder i bestyrelsen hos Norlys’ kundeselskab

Branchenyt27. 05. 2026

Norlys’ kundeselskab får et nyt medlem af selskabets bestyrelse. Fra den 1. juni indtræder Kræn Østergaard Nielsen i bestyrelsen. Han er i den brede offentlighed nok mest kendt fra sin tid i Coop, hvor han blandt andet havde ansvaret for at digitalisere koncernen og fra 2020-2024 var

Kabelarbejde på Øresund til sommer – skal skifte søkablet til Sverige

AktueltEnergi25. 05. 2026

I løbet af sommeren 2026 skifter Energinet 400 kilovolt søkabler i Øresund mellem Danmark og Sverige. Arbejdet betyder perioder med øget aktivitet til søs med arbejdsfartøjer, støttefartøjer og afviserbåde. Andre sejlere bedes holde god afstand til arbejdsområdet af hensyn til egen sikkerhed.

Ladeløsninger bliver nu målrettet den enkelte frem for at alle blive tilbudt samme løsning

EnergiFlåde25. 05. 2026

Elbilister er lige så forskellige som de elbiler, de køber. Hvor og hvor meget den enkelte elbilist lader, afhænger af en række faktorer som boligtype, kørselsbehov og privatøkonomi. Alt det tager EWII højde for i lanceringen af en serie nye ladeløsninger. Her har den enkelte elbilist friheden

Ny klimafremskrivning: Elbilerne er afgørende for, at Danmark når klimamålet i 2030

EnergiFlåde25. 05. 2026

Danmark er hastigt på vej mod den store milepæl indenfor elbiler - 1 million styk. Og bilerne er en vigtig del af de klimaløsninger, som er med til, at Danmark når klimamålet i 2030. Det fremgår af den Klimastatus og -fremskrivning 2026, som er blevet fremlagt af regeringen I fremskrivningen

Lynladerne har større betydning for hele ladeinfrastrukturen end tidligere vurderet

EnergiFlådeTop25. 05. 2026

I det offentlige rum er det de såkaldte normalladere, der er i klart overtal. De lader med op til 22 kW, men trods de er i overtal, er det de langt mindre udbredte lynladere, der sender mest strøm til ebilerne. Det viser en ny ladestatistik fra foreningen Drivkraft Danmark Tallene viser, at de

Udbuddet af havvindmøller er en tiltrængt succes

AktueltEnergi22. 05. 2026

Byggeriet af havvindmølleparker er på vej tilbage på sporet efter flere år med stilstand og forliste udbud. Energistyrelsen har modtaget bud på at opføre havvindmølleparkerne Nordsøen Midt og Hesselø. Tilsammen vil de to parker øge kapaciteten af vindmøller på havet med 70 procent sammenlignet

Tilmeld Nyhedsbrev

Tilmeld dig til dit online branchemagasin/avis





Få fuld adgang til indlægning af egne pressemeddelelser… Læs mere her

/Nyheder

  • ECOFOSS A/S

    Belysning med skinnespots og 3-fasede track-skinner

  • Vanpee A/S

    Fleksibel lysstyring med Salvador 1000- og 2000-serien

  • LAN-COM A/S

    LAN-COM A/S leverer bedste regnskab i virksomhedens historie

  • BLICHFELD POWER & MEASUREMENTS A/S

    OMICRON CPX 200 til test af transformerstationer

  • NKT (Denmark) A/S

    Du kan stadig nå at få NOIKLX 90 Dca til kampagnepris

  • ECOFOSS A/S

    LED strips, skinner og tilbehør til professionelle løsninger

  • SG Armaturen A/S

    Endnu en nyhed fra SG

  • TEKLET ApS

    Link Flaps – AI-datacentrenes nemesis

  • GN belysning A/S

    Spar op til 48% på spot og GU10-lyskilder i hele maj og juni

  • TEKLET ApS

    Sumitomo LYNX – en løsning, der kan tilpasses på stedet.

Vis alle nyheder fra vores FOKUSpartnere ›

Seneste Nyheder

  • Randers træder i pedalerne: Stort cykelevent skal få flere op på cyklerne

    27.05.2026

  • VS Automatic er blevet en autoriseret elinstallatør rigere

    27.05.2026

  • Skills Team Denmark 2026 er udtaget – holdet skal deltage i WorldSkills Shanghai

    27.05.2026

  • Assens Kommune klar med sin 3 Døgns Beredskabsplan

    27.05.2026

  • Tidligere Coop-topchef indtræder i bestyrelsen hos Norlys’ kundeselskab

    27.05.2026

  • Kabelarbejde på Øresund til sommer – skal skifte søkablet til Sverige

    25.05.2026

  • Ladeløsninger bliver nu målrettet den enkelte frem for at alle blive tilbudt samme løsning

    25.05.2026

  • Ny klimafremskrivning: Elbilerne er afgørende for, at Danmark når klimamålet i 2030

    25.05.2026

  • Lynladerne har større betydning for hele ladeinfrastrukturen end tidligere vurderet

    25.05.2026

  • Udbuddet af havvindmøller er en tiltrængt succes

    22.05.2026

Alle nyheder ›

Læs online: EL+ENERGI

Annoncér i det nye EL+ENERGI

KONTAKT

TechMedia A/S
Naverland 35
DK – 2600 Glostrup
www.techmedia.dk
Telefon: +45 43 24 26 28
E-mail: info@techmedia.dk
Privatlivspolitik
Cookiepolitik
