EnergiTop13. 02. 2026 | Allan Malmberg

Energinet klar til ekstern undersøgelse: Rammer skal afspejle den nye virkelighed

EnergiTop13. 02. 2026 By Allan Malmberg

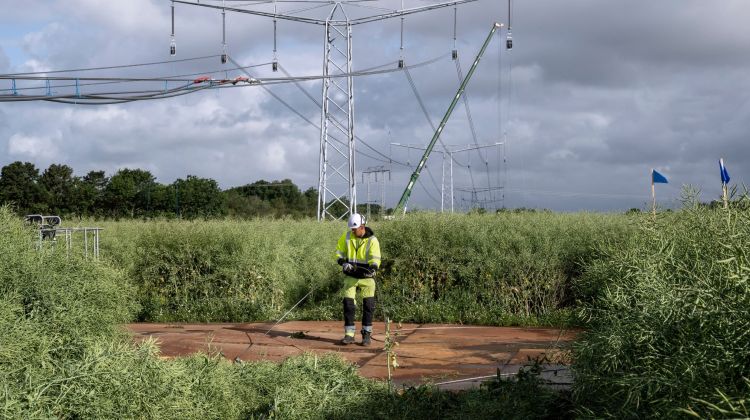

Energinet færdiggør i år den 170 km lange Vestkystforbindelse. Det har taget 10 år at lave forbindelsen, heraf er kun cirka 2,5 år brugt i marken. Foto: Maria Tuxen Hedegaard

Klima-, energi- og forsyningsminister Lars Aagaard har besluttet at igangsætte en ekstern analyse af rammerne for Energinet. Formålet er at vurdere, om lovgivning, opgaveportefølje og styring giver de rette forudsætninger for at levere den nødvendige udbygning af elnettet.

I Energinet byder administrerende direktør Thomas Egebo analysen velkommen og ser den som en mulighed for at skabe bedre rammer for den opgave, der presser sig mere på end nogensinde før: at få tempo på udbygningen af eltransmissionsnettet.

– Det vigtigste for mig er fremdrift. Uanset hvilke ændringer, der måtte blive besluttet fra ejers side, må vi ikke tabe momentum. Energinet er klar til at tage alle de værktøjer i brug, vi får leveret politisk, hvis det kan gøre det nemmere og hurtigere at eksekvere på udbygningen af elnettet, siger Thomas Egebo.

Energinet er midt i den største udbygning af eltransmissionsnettet i Danmarks historie. Værdien af elanlægsprojekter under etablering er på få år vokset fra omkring 13 mia. kr. til knap 100 mia. kr., og alene i 2025 idriftsatte og afsluttede Energinet 29 højspændingsstationer, kabelanlæg og andre vigtige projekter for udbygning af elnettet. Det højeste antal nogensinde

Samtidig er efterspørgslen efter tilslutning eksploderet.

Den samlede efterspørgsel efter ny forbrugskapacitet direkte på eltransmissionsnettet er aktuelt omkring 33,5 GW – og næsten to tredjedele er kommet til alene i 2025. Hertil kommer en ligeledes markant udvikling i efterspørgslen efter forbrugskapacitet på distributionsnettet.

Datacentre, PtX og batterier tegner sig for ca. 80 pct. af den samlede efterspørgselsvækst på tværs af transmisionsnettet og distributionsnettet. Samlet set svarer efterspørgslen til en otte-dobling af Danmarks maksimale elforbrug i dag. Og det er langt, langt mere end de officielle fremskrivninger har forudset.

– De tektoniske plader har rykket sig. Lige meget hvor hurtigt og effektivt vi udbygger elnettet, vil vi ikke kunne imødekomme al den efterspørgsel, markedet i dag melder ind. Vi bygger som aldrig før, men efterspørgslen vokser langt hurtigere, end et elnet ansvarligt og sikkert kan udvides, siger Thomas Egebo

Elnettet er en knap ressource – og det kræver valg

Energinet understreger, at elnettet vil være en knap ressource i mange år frem med den efterspørgsel, der tegner sig. Det tager op mod 10 år eller mere at planlægge og realisere nye “elmotorveje”, mens store produktions- og forbrugsanlæg kan stå klar på få år.

– Man kan dog ikke bare bygge sig ud af udfordringerne. Hvis elnettet skulle kunne rumme al den efterspørgsel, vi ser i dag, uden restriktioner, skal vi i praksis ottedoble det eltransmissionssystem, vi har opbygget over 40 år. Flere steder vil det nødvendiggøre 3-4 masterrækker ved siden af hinanden for slet ikke at snakke om den produktionsudbygning, der skal ske for at sikre forsyningssikkerheden. De, der hævder, at denne ottedobling kunne være forudset og bare skal bygges væk, taler enten mod bedre vidende eller har ikke forstået rækkevidden af udfordringen. Det er ikke en teknisk detalje – det er et valg om, hvad og hvem vi bygger elnettet til, og vi hilser en politisk diskussion af dette velkommen, understreger Thomas Egebo og peger på, at langt størstedelen af den tid, det tager at udbygge elnettet, ikke bruges i marken, men bag skrivebordet – på myndighedsbehandlinger, miljøvurderinger, klager og juridiske processer, som er afgørende for, hvornår man overhovedet kan gå i gang.

Danmark har indrettet sig til en anden tid, hvor man forsøgte at undgå overinvesteringer i elnettet. Derfor må Energinet i dag først udbygge elnettet, når der foreligger et dokumenteret og konkret behov, som kan verificeres overfor myndighederne, og hvis forudsætninger ændres, skal myndighederne inddrages.

Med den nuværende praksis vil Energinet og elnettet altid være på bagkant.

– Derfor er det afgørende, at den analyse, der nu sættes i gang, reelt styrker tempoet i planlægning, myndighedsprocesser, beslutninger – og eksekvering, siger Thomas Egebo.

Energinet ser frem til at indgå konstruktivt i arbejdet med analysen og fortsætter samtidig arbejdet med at udbygge og udnytte elnettet bedst muligt – i tæt samspil med net-selskaber, myndigheder og politiske beslutningstagere.

– Vi er i arbejdstøjet – og har været det længe. Udbygningen er i gang, aktivitetsniveauet er historisk højt – og vi er klar til at tage de næste beslutninger sammen med vores ejer, hvis Danmark skal lykkes med elektrificeringen, siger Thomas Egebo.

Kilde: Energinet

Skrevet i: Energi, Top

Seneste nyt fra redaktionen

Nu går det stærkt med at få elbilerne ud på gaden – har passeret 600.000 styk

AktueltEnergiFlåde17. 04. 2026

For lidt under et halvt år siden, kunne Mobility Denmark fortælle, at man havde passeret 500.000 elbiler. Noget, som mange ikke havde troet muligt for relativ få år siden. Nu virker det til gengæld for alvor er kommet fart i den. For her i foråret 2026, har man allerede passeret 600.000

Koble med 6. partner i Midtjylland – og den 21. virksomhed på landsplan

Branchenyt15. 04. 2026

Med optagelsen af VA EL ApS i Randers som den 21. virksomhed i Koble har det multi-lokale partnerskab etableret sig solidt i Midtjylland. Koble ApS blev etableret i januar 2023 og er siden da vokset til at omfatte 21 installatørvirksomheder. Med dagens optagelse af VA EL ApS dækker partnerskabet

Test afslører manglende mærkning af LED-rør – men selve teknikken er for det meste i orden

BelysningTop15. 04. 2026

LED-rør har en god og en dårlig side, slører en test foretaget af Europa-Kommissionens Generaldirektorat for det Indre Marked, Erhvervspolitik, Iværksætteri og SMV’er; DG GROW Det gode er, at alle 58 testede rør bestod test for brandsikkerhed, sikkerhed ved fejl, sundhedsrisici fra intenst lys og

Der er kommet nyt og bedre lys på Kærlighedsstien nedenfor Koldingshus

AktueltBelysning15. 04. 2026

Nu er det blevet endnu hyggeligere at gå en tur på Kærlighedsstien nedenfor Koldinghus - både i de lyse og i de mørke timer. De gamle og nedslidte lysarmaturer langs Kærlighedsstien er blevet udskiftet med 40 parklamper i et arkitektonisk, tidløst design. Lamperne er valgt i samarbejde med Slots-

DTU og Fredericia går sammen om fremtidens energiløsninger

AktueltEnergi15. 04. 2026

I Fredericia findes et særligt energimiljø, som fungerer som et unikt laboratorium for energiløsninger i fuld skala. Her er energiproduktion, datacenterkapacitet, store forbrugere, el‑systemansvarlige, industri og infrastruktur samlet på ét sted, hvor aktører på tværs af sektorer mødes om konkrete

Energinet skal opdatere og konsolidere metoder for fastsættelse af nettariffer

Energi15. 04. 2026

Energinet skal opdatere og konsolidere virksomhedens tarifmetoder så de kommer i overensstemmelse med krav om gennemsigtighed i EU’s elmarkedsforordning. Det fremgår af en afgørelse fra Forsyningstilsynet. Forsyningstilsynet har påbudt Energinet at opdatere og konsolidere virksomhedens

Flere solskinstimer i marts sendte elprisen nedad

Energi13. 04. 2026

De mange solskinstimer i løbet af marts sendte elprisen nedad. Trods international uro og generelt stigende energipriser, er den gennemsnitlige elpris i Østdanmark nemlig faldet fra ca. 84,7 øre per kilowatt-time i februar til ca. 72,5 øre i marts - før skatter, afgifter mv. (Vestdanmark: ca. 72,9

Cerius’ opgradering af elnettet omkring Haslev står nu klar

Energi10. 04. 2026

Når elnettet også i fremtiden skal udgøre et robust fundament for elektrificeringen og fastholde den høje forsyningssikkerhed i området omkring Haslev, så var det nødvendigt med en opgradering af nettet. Derfor har netselskabet Cerius netop færdiggjort en investering på næsten 100 mio.

Vokser på arbejdstøj: Ahlsell får godkendt opkøb af SJEB A/S

AktueltArbejdstøj10. 04. 2026

Ahlsell har fået grønt lys af konkurrencemyndighederne til opkøbet af SJEB A/S og går endnu en størrelse op på markedet for arbejdstøj og sikkerhedsudstyr.​ Hvor Ahlsell er en del af Nordens førende tekniske distributør med et sortiment på mere end en halv million varenumre, har SJEB siden 2008

Storm raserede teltene til DM i Skills – hele området er nu reetableret og klar til kamp

AktueltBranchenyt10. 04. 2026

To uger før DM i Skills 2026 byder op imod 50.000 gæster velkommen i Hjørring, ramte stormen "Dave" Nordjylland. Flere af de store telthaller, der skal huse danmarksmesterskaberne blev beskadiget og et af teltene på 20x150 meter blev totaltskadet og blæste væk. SkillsDenmark, Hjørring Kommune og

Tilmeld Nyhedsbrev

Tilmeld dig til dit online branchemagasin/avis





Få fuld adgang til indlægning af egne pressemeddelelser… Læs mere her

/Nyheder

  • BLICHFELD POWER & MEASUREMENTS A/S

    Er du vores nye kollega?

  • ECOFOSS A/S

    MacArtney fik en fleksibel belysningsløsning

  • Schneider Electric Danmark

    EVENT: Kom med til AVEVA World 2026

  • TEKLET ApS

    Vidste du, at kabel- og rørgennemføringer kan tætnes effektivt uden værktøj – og uden permanent lukning?

  • Phoenix Contact A/S

    Ny speed starter til motorer op til 7,5 kW udvider anvendelsesmulighederne

  • NKT (Denmark) A/S

    En klasse bedre

  • Schneider Electric Danmark

    TechDay i Kolding- mød TEKsperterne

  • Schneider Electric Danmark

    Fremtidens elektrikere kommer ikke af sig selv

  • Schneider Electric Danmark

    Oplev, hvordan intelligent bygningsautomation kan løfte både driftssikkerhed, fleksibilitet og fremtidssikring

  • Schneider Electric Danmark

    Sådan skaber partnerne værdi i den digitale bygning

Vis alle nyheder fra vores FOKUSpartnere ›

Seneste Nyheder

  • Nu går det stærkt med at få elbilerne ud på gaden – har passeret 600.000 styk

    17.04.2026

  • Koble med 6. partner i Midtjylland – og den 21. virksomhed på landsplan

    15.04.2026

  • Test afslører manglende mærkning af LED-rør – men selve teknikken er for det meste i orden

    15.04.2026

  • Der er kommet nyt og bedre lys på Kærlighedsstien nedenfor Koldingshus

    15.04.2026

  • DTU og Fredericia går sammen om fremtidens energiløsninger

    15.04.2026

  • Energinet skal opdatere og konsolidere metoder for fastsættelse af nettariffer

    15.04.2026

  • Flere solskinstimer i marts sendte elprisen nedad

    13.04.2026

  • Cerius’ opgradering af elnettet omkring Haslev står nu klar

    10.04.2026

  • Vokser på arbejdstøj: Ahlsell får godkendt opkøb af SJEB A/S

    10.04.2026

  • Storm raserede teltene til DM i Skills – hele området er nu reetableret og klar til kamp

    10.04.2026

Alle nyheder ›

Læs online: EL+ENERGI

Annoncér i det nye EL+ENERGI

KONTAKT

TechMedia A/S
Naverland 35
DK – 2600 Glostrup
www.techmedia.dk
Telefon: +45 43 24 26 28
E-mail: info@techmedia.dk
Privatlivspolitik
Cookiepolitik
