Det er en ordentligt skud strøm i det danske elnet, der er på vej, når Danmarks hidtil største havvindmøllepark sender strøm ind i nettet. Forventningen er, at de første af i alt 72 vindmøller på Thor Havvindmøllepark kan begynde at levere strøm i 2026.
Når al snurrer ud for Nissum Fjord, vil der blive sendt strøm i land til at dække behovet for én million husstande.
Det er Energinet, der melder sig klar med deres del af anlægsarbejdet. Anlægsarbejdet har været i gang i godt to år og er færdigt til aftalt tid.
– I Energinet er vi nu klar med vores del af projektet, så vi kan hjælpe den grønne strøm ud i landet. Det sker gennem vores station i Idomlund og ud på højspændingsnettet til forbrugere i både Danmark og vores nabolande. Det er en kæmpe milepæl, som vi har glædet os til. Projektet er et godt skridt på vejen mod den grønne omstilling, som vi arbejder på i Danmark, siger Søren Dupont Kristensen, driftsdirektør i Energinet.
Energinets opgave var at etablere de tekniske anlæg, så den grønne strøm fra den kommende havvindmøllepark kan komme fra opsamlingspunktet nær kysten og ud i det nationale eltransmissionsnet – og herfra videre ud til de danske elforbrugere og kunder i udlandet.

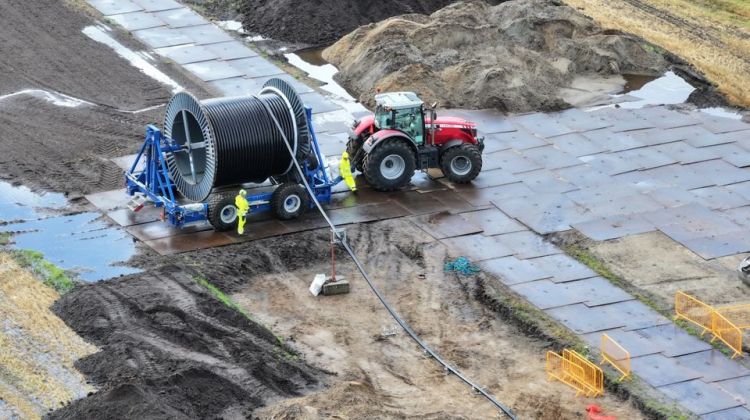

Det klares bl.a. ved to nye 220 kV højspændingsstationer. En af Danmarks største underboringsentrepriser samt 30 kilometer elkabler.
– Elinfrastruktur er måske ikke altid en så synlig del af den grønne omstilling. Kablerne er jo også gravet ned i jorden mellem Volder Mark og Idomlund, der er et nyt, stort knudepunkt i højspændingsnettet – men elforbindelser er helt afgørende for, at vi kan skabe et elsystem med mere vedvarende energi og transportere fx el produceret på havet rundt i landet, siger Martin Hinrichsen, chefprojektleder i Energinet.
Projektet er en af Danmarks største underboringsentrepriser. På grund af miljøkrav skulle syv af de 30 kilometer etableres via styret underboring, i stedet for nedgravede kabler i jorden. Og da der er to kabelsystemer med tre kabler i hver, er der i alt boret godt 42 kilometer rør i den jyske muld, fordelt på i alt 264 enkelte boringer af varierende længder. Resten af kabelsystemet er nedgravet i jorden på normal vis.
Energinet er som sagt færdig til aftalt tid, men det betød ikke, at alt er gået efter planen – der har været flere udfordringer undervejs.

Vejret har budt på meget regn, og miljøgodkendelsen kom sent – først i 2022 – så der var ikke plads til flere forsinkelser i tidsplanen. Krigen i Ukraine gav et skift i leverandørmarkedet, som påvirkede tid og økonomi.
– Miljøgodkendelsen havde mange restriktioner, fordi der var flere områder med sårbar natur. Det betød, at vi skulle underbore en del af kablerne, og så var der også storken Keld, som havde slået sig ned i Bækmarksbro. Han blev overvåget dag og nat, og Energinet måtte ikke arbejde i området fra marts til oktober. Derfor er det med en ekstra god følelse, at vi nu kan aflevere projektet til tiden. Jeg er virkelig stolt af den store indsats, som hele holdet har bedrevet, siger Martin Hinrichsen.
Hele parken forventes at være klar i 2027.
Kilde: Energinet
